八田橋の施工状況
八田橋は、軌道部を境にして、平成27年度から上流側の架け替えに着手し、順次、下流側の架け替えを実施します。

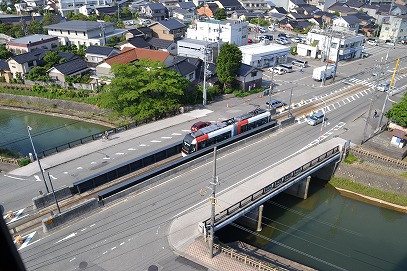

2015年5月撮影(工事着手前)

2016年8月撮影(上流側を通行止めにして、下流側で対面通行を実施)

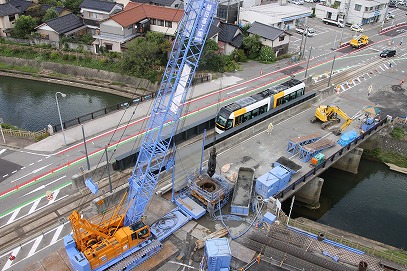

2016年9月撮影(基礎となる杭を打つための掘削作業)

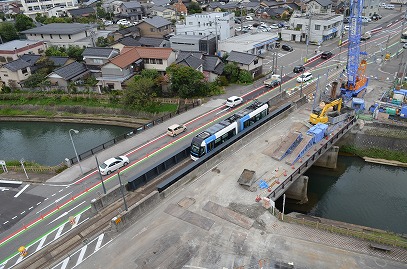

2016年10月撮影(基礎となる杭を打つための掘削作業)

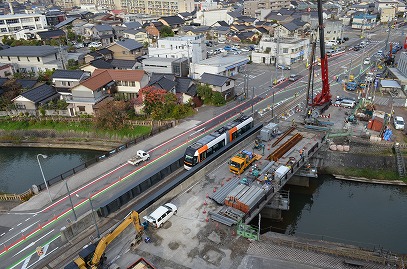

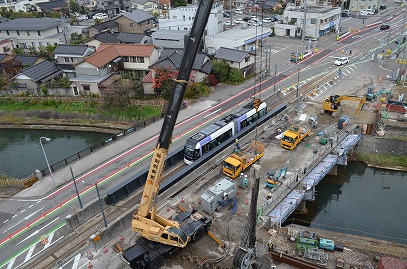

2016年11月撮影(橋台を構築するための矢板の打設作業)

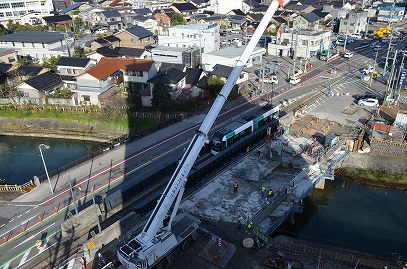

2016年12月撮影(既設橋梁の桁の撤去作業)

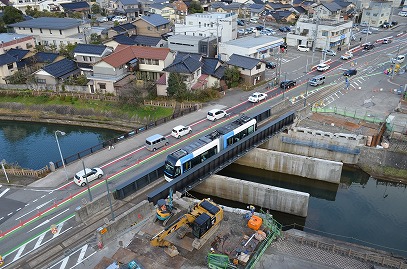

2017年1月撮影(既設橋梁の桁の撤去完了)

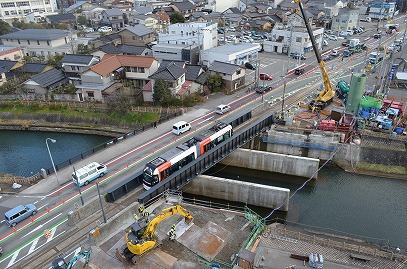

2017年2月撮影(地盤改良による土留作業)

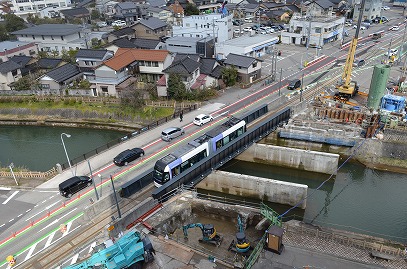

2017年3月撮影(橋台を構築するための掘削作業)

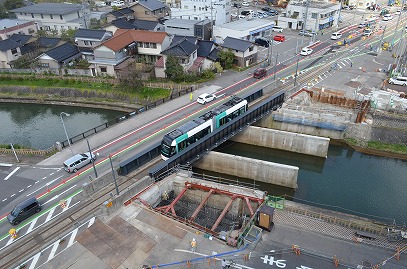

2017年4月撮影(土留完了、鉄筋組み立て(左岸))

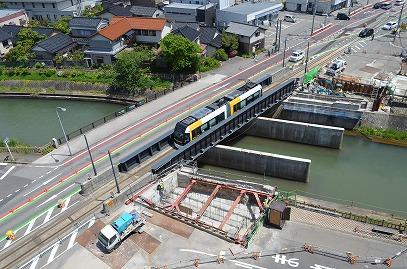

2017年5月撮影(橋台完了(左岸))
2017年6月撮影(土留完了、鉄筋組み立て(右岸))

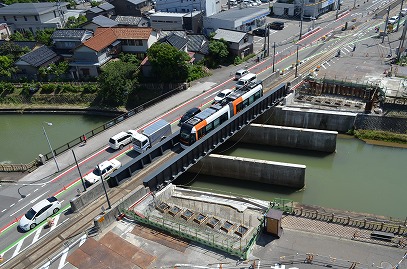

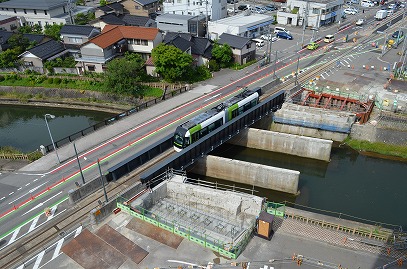

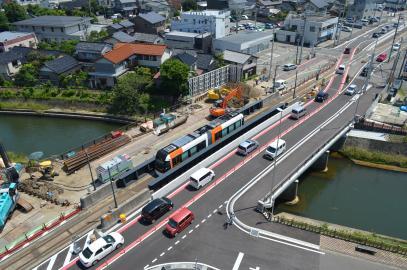

2017年7月撮影(下部工完了)

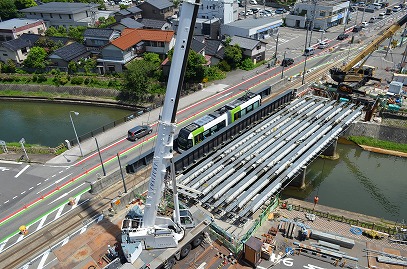

2017年8月撮影(プレビーム合成桁架設)

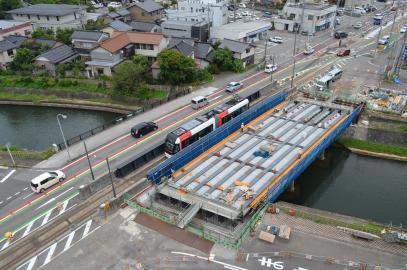

2017年9月撮影(プレキャスト型枠の設置)

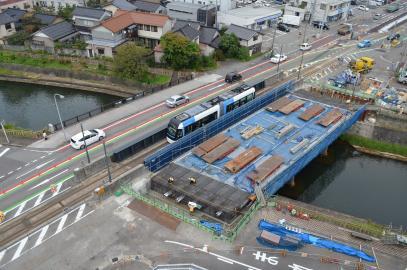

2017年10月撮影(カウンターウェイト方式によるプレフレクション導入)

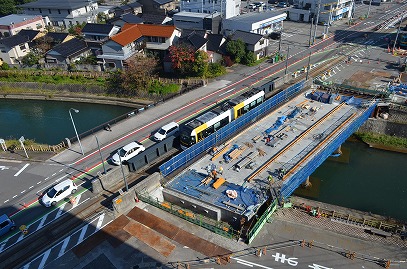

2017年11月撮影(地覆等の施工)

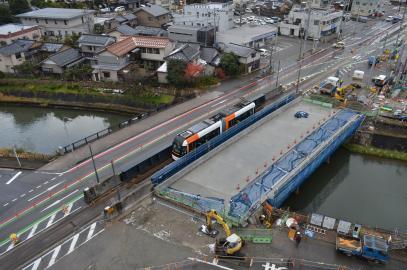

2017年12月撮影

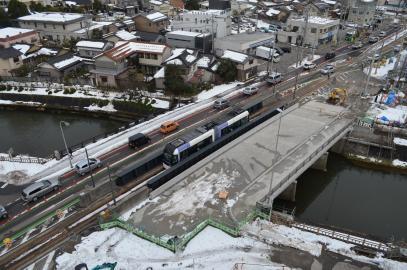

2018年1月撮影

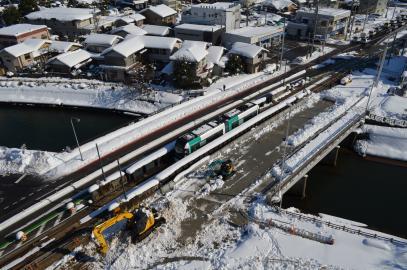

2018年2月撮影

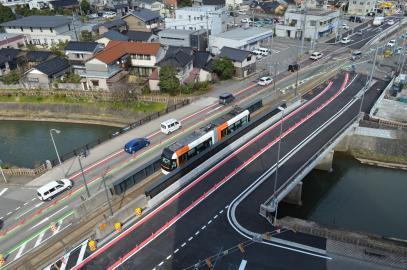

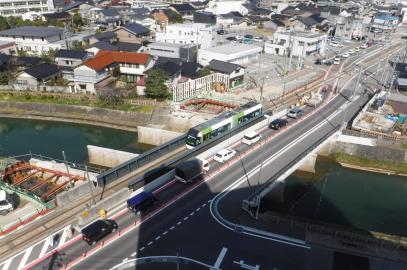

2018年3月撮影(上流側竣工)

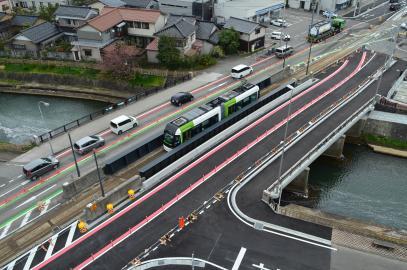

2018年4月撮影(交通切替え準備)
2018年5月撮影(交通切替え完了)

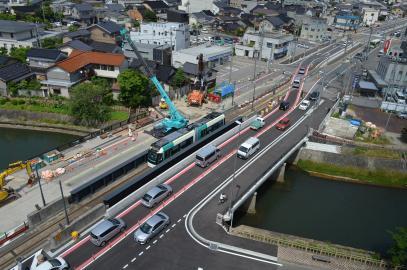

2018年6月撮影(安全施設の設置作業)
2018年7月撮影(埋設物の撤去作業)

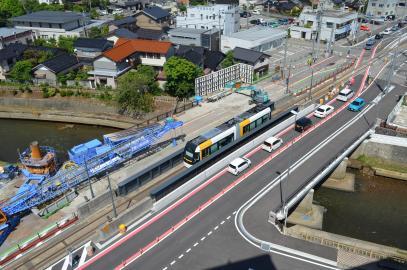

2018年8月撮影(場所打ち杭施工)

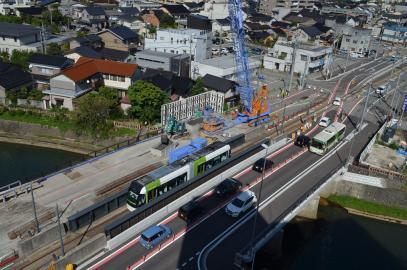

2018年9月撮影(場所打ち杭施工)

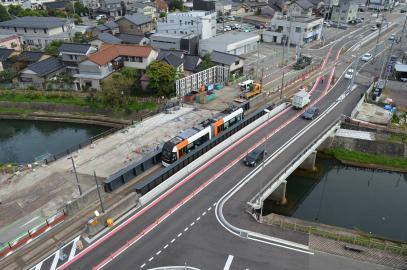

2018年10月撮影(既設橋梁の桁の撤去作業)

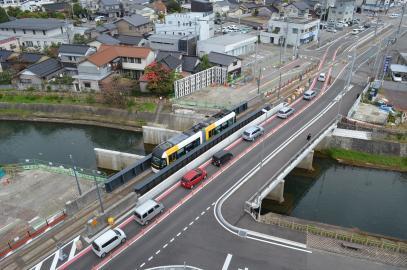

2018年11月撮影(既設橋梁の桁の撤去完了)

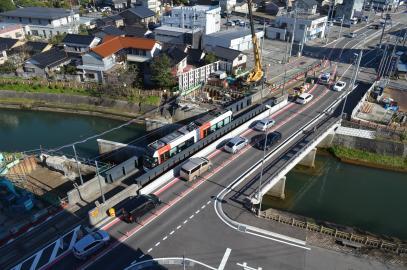

2018年12月撮影(橋台を構築するための土留作業)

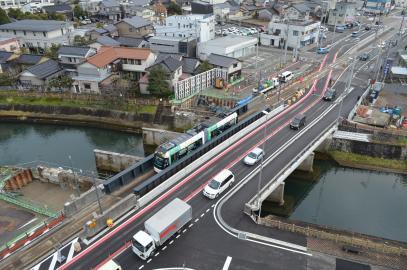

2019年1月撮影(橋台を構築するための掘削作業)

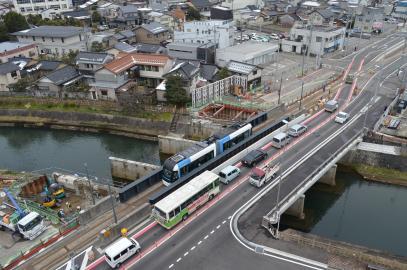

2019年2月撮影(橋台を構築するための掘削作業)
2019年3月撮影(橋台完了(右岸)、鉄筋組み立て(左岸))

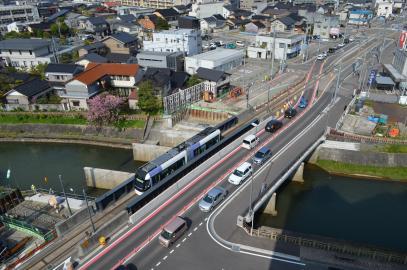

2019年4月撮影(橋台完了(左岸))

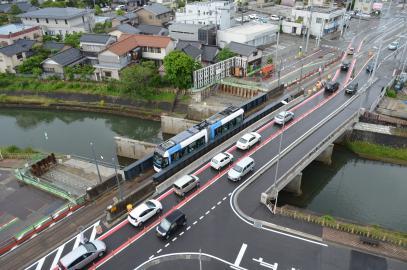

2019年5月撮影

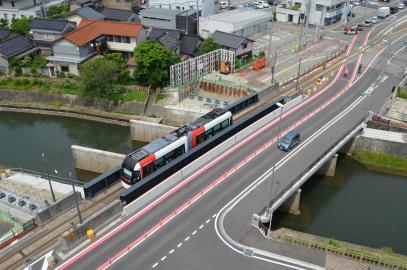

2019年6月撮影

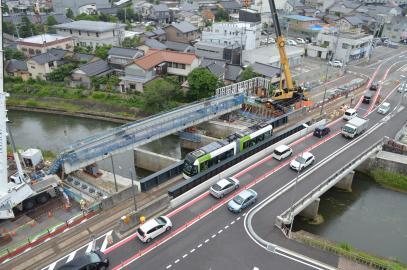

2019年7月撮影(プレビーム合成桁架設)

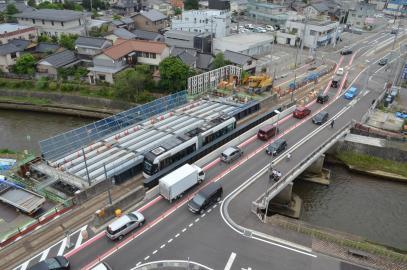

2019年8月撮影(プレキャスト型枠の設置)

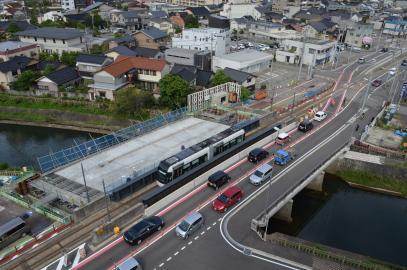

2019年9月撮影(床版コンクリート打設後)

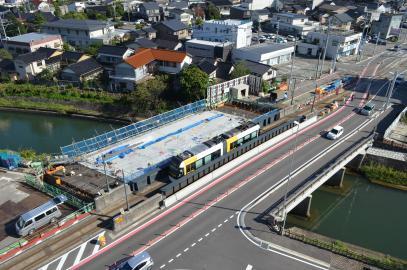

2019年10月撮影(橋でおえかきイベント後)

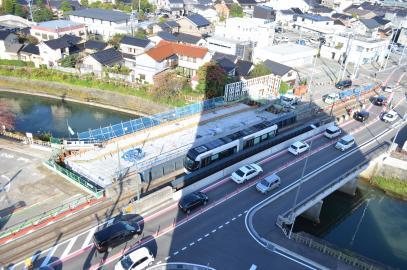

2019年11月撮影(地覆等の施工)

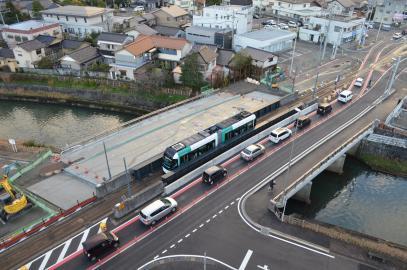

2019年12月撮影(踏掛版の施工)

2020年1月撮影(踏掛版の施工)

2020年2月撮影(竣工)

2020年3月撮影(供用開始)
